Reporte información septiembre 2026
FOPO: Fecha Oficial de Puesta en Operación FEPO: Fecha Estimada de Puesta en Operación Mod.L.A : Modificación de licencia Ambiental ST: Sitios de Torre Sus: Sustracción Reserva MADS: Ministerio de Ambiente y Desarrollo Sostenible ANLA : Autoridad Nacional de Licencias Ambientales PT: Plaza de Tendido SE NE. Subestación Norte
Gestión Ambiental
Trámites ambientales requeridos por el proyecto para viabilidad constructiva líneas
❖ Modificaciones Licencia Ambiental & Cambios menores (ANLA):
| Trámite ANLA | Estado | Fecha radicación | Última Actualización | Tiempo trámite (meses) |
| Mod. L.A 2 (29 Sitios de Torre) | 7-dic-22 | Otorgado (No en firme) | 06/ago, se radicó recurso de reposición ante ANLA contra la resolución 001942. 25/ago, cuatro terceros intervinientes presentaron recurso de reposición contra la misma resolución. 4/sep reunión con el director de la ANLA para tratar el Recurso de reposición. | 44 |
Gestión social 2026
Gestión territorio para comunidades, autoridades locales e implementación de estrategias de relacionamiento, desarrollando:
- 735 Jornadas de educación socioambiental dirigidas a comunidad y al personal
- 1350 Estrategias de atención comunitaria puntos fijos CU, móviles/veredales y PQRS
- 53% de reducción de veredas no validadoras (53 a 25) de 2024 a 2025
- 69% Proyectos de inversión social entregados y en ejecución
Predial
De las 337 torres liberadas, 5 cuentan con entregas de áreas sin que haya ingreso efectivo, por lo cual se encuentran en trámite de amparo policivo.

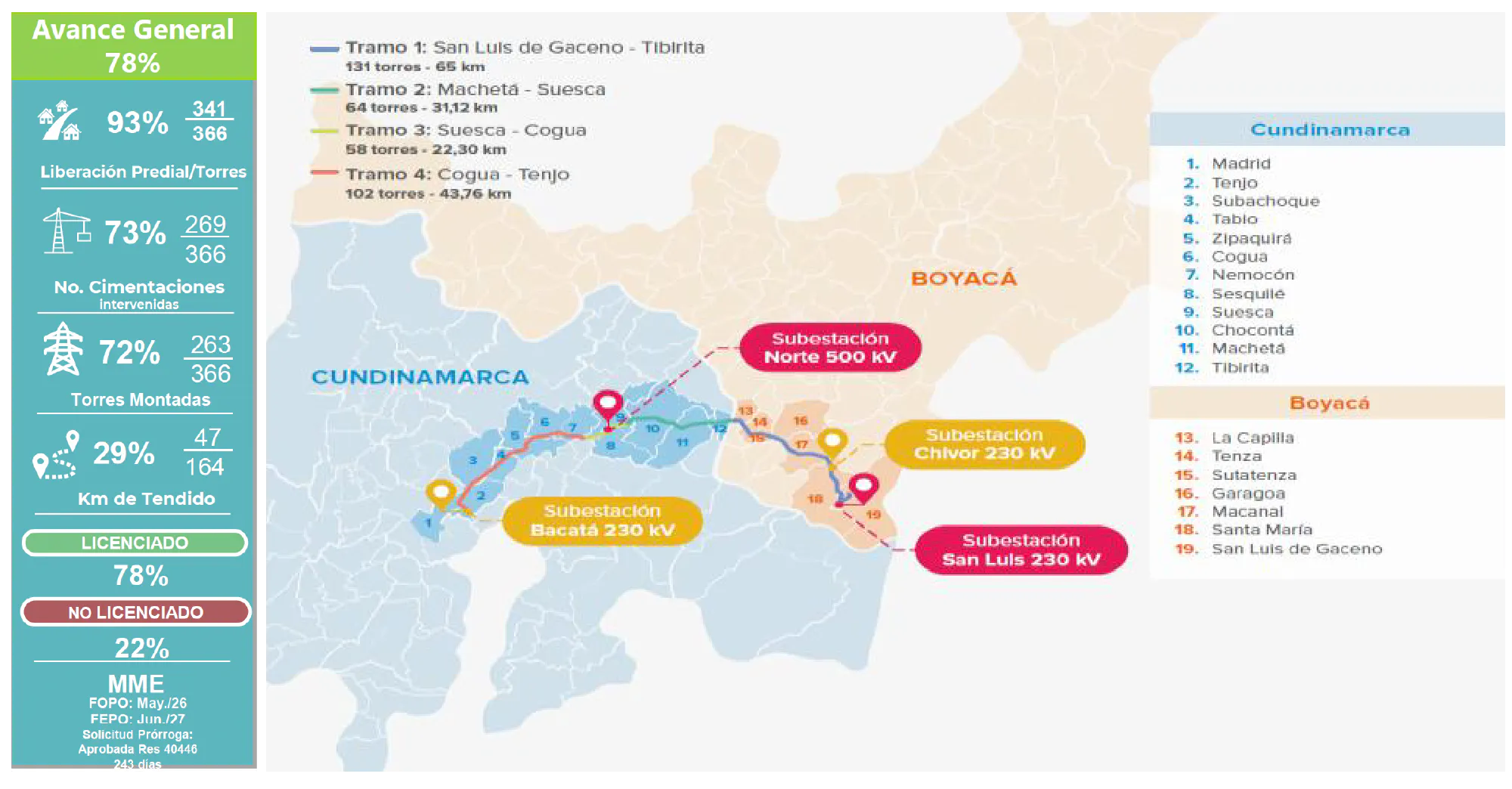

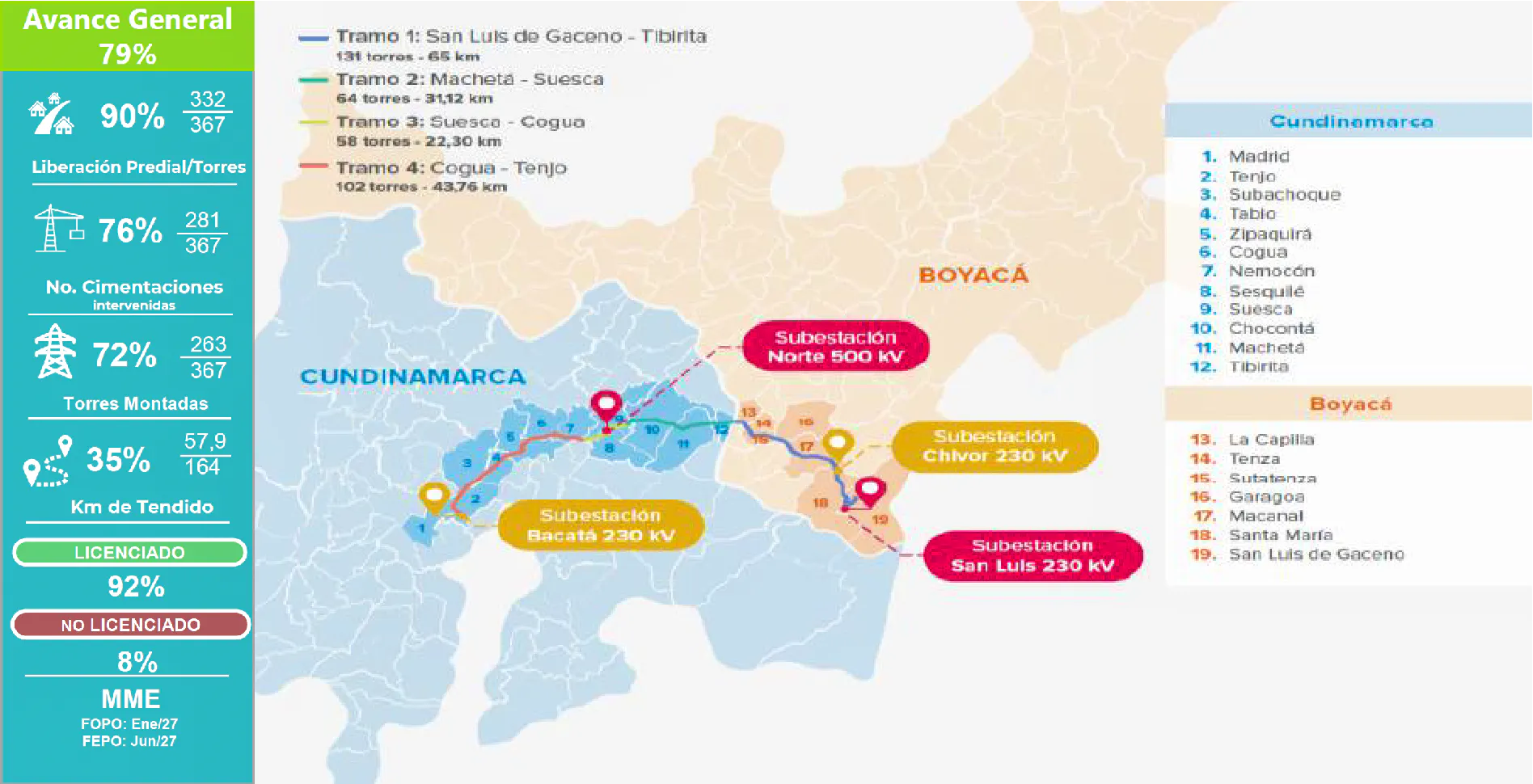

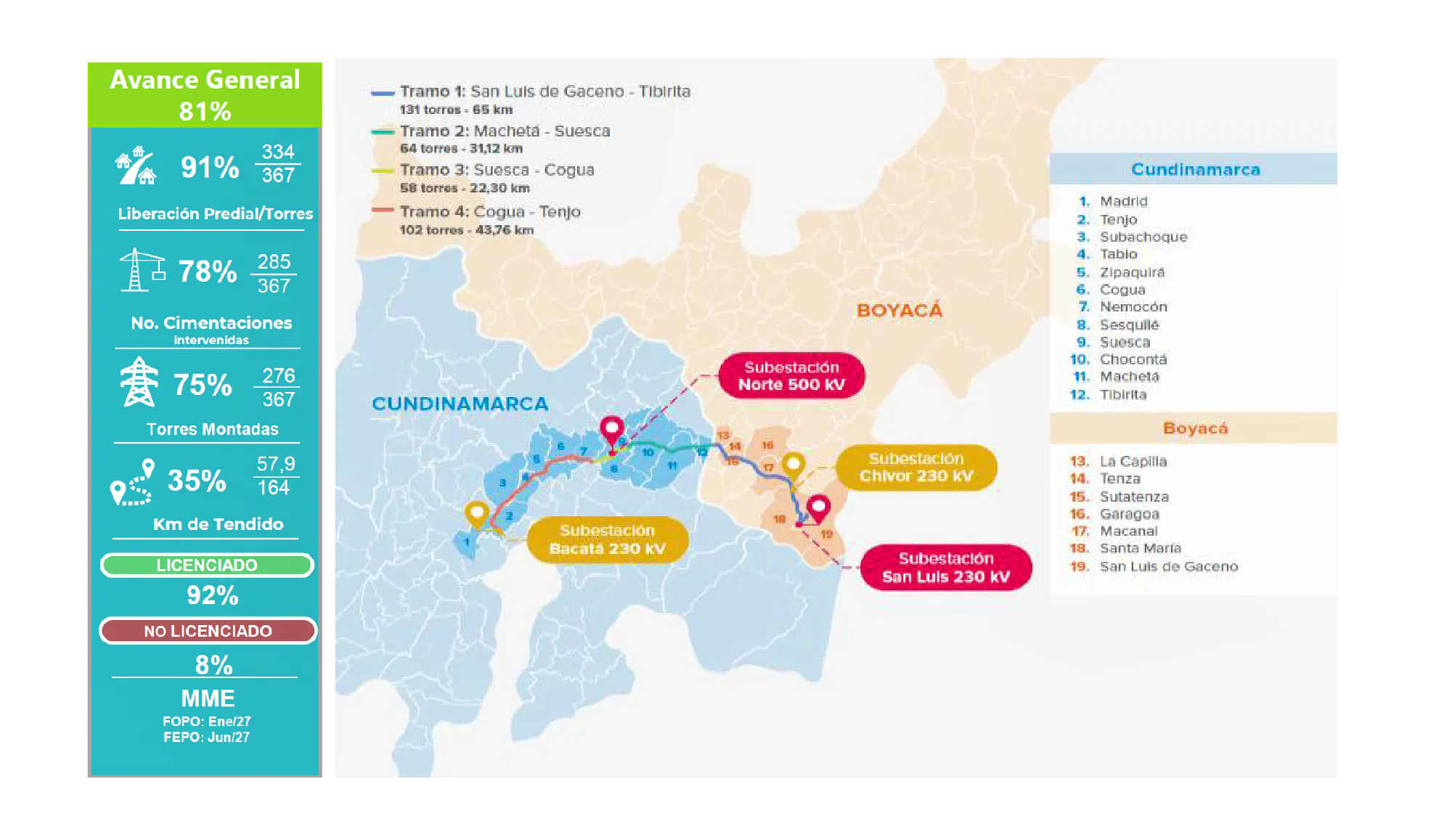

Líneas
✓ Continua obra civil y montaje en 14 sitios de torre.
Gerencia
✓ Se realiza el seguimiento detallado semanal en sitio a la ejecución de SE Norte
✓ Se trabaja en conjunto con ejecutor de línea para articular el avance esperado de la línea
Subestaciones
- San Luis (Chivor II) & Bacatá
Finalizadas las obras viables de ejecución a la fecha. Activos actualmente en proceso de conservación en articulación con la Dirección Operación y Mantenimiento y CSC
- SE Norte: Avance 16%
sep/26 avanza adecuación de terreno, cimentaciones de pórticos y equipos.
RETRASOS EN LA LÍNEA DE TIEMPO PROYECTO CHIVOR – NORTE 230KV
>> Demanda condicionada: Sabana Norte de Bogotá, consulte aquí
Anexos
Informe actual septiembre 2026
Prospectiva de la demanda de energía eléctrica en Bogotá
Informes anteriores
Avance Ejecutivo PYs Chivor II Norte _Dic_2025 V1_Regulación.pdf
Avance Ejecutivo PYs Chivor II Norte_Nov_2025 V2_Regulación.pdf
