Proyecto Chivor II Norte 230 kV

Con el proyecto Chivor II - Norte se expandirá la red del Sistema de Transmisión Nacional (STN) para mejorar la prestación del servicio en la región Centro y Oriente del país las cuales concentran el 25% de la población colombiana.

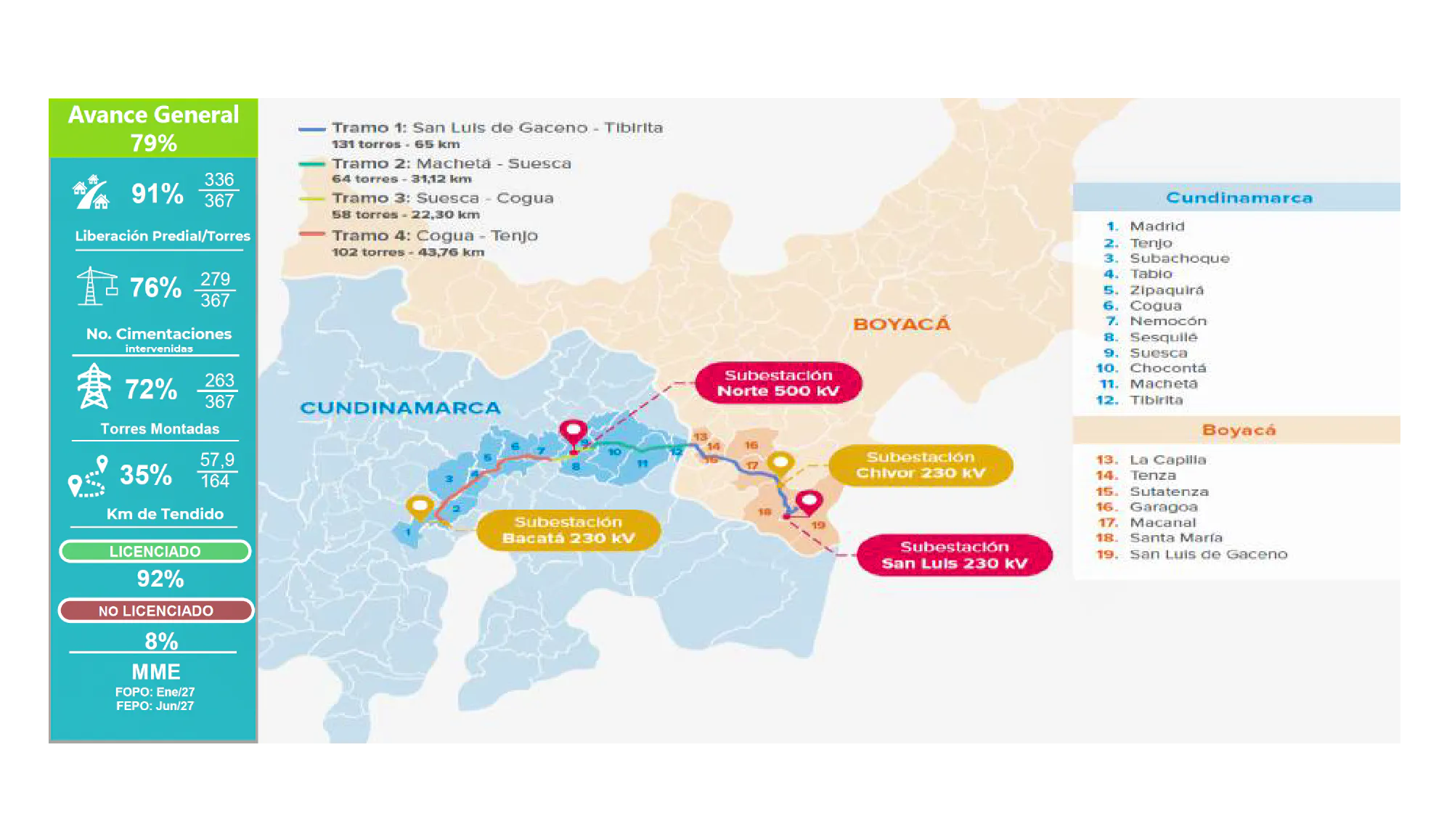

Reporte información julio 2026.


FOPO: Fecha Oficial de Puesta en Operación FEPO: Fecha Estimada de Puesta en Operación Mod.L.A : Modificación de licencia Ambiental ST: Sitios de Torre Sus: Sustracción Reserva MADS: Ministerio de Ambiente y Desarrollo Sostenible ANLA : Autoridad Nacional de Licencias Ambientales PT: Plaza de Tendido SE NE. Subestación Norte



Gestión Ambiental


Trámites ambientales requeridos por el proyecto para viabilidad constructiva líneas


❖ Modificaciones Licencia Ambiental (ANLA):



Trámite ANLAEstadoFecha radicaciónÚltima ActualizaciónTiempo
trámite
(meses)
Mod. L.A 2 (29 Sitios de Torre)7-dic-22Otorgado (No en firme)23/jul Mediante Resolución 001942 del 23/jul ANLA otorga la modificación de la licencia. En proceso elaboración de Recurso de Reposición, se proyecta radicar el 06/ago.43



Gestión social 2025
Gestión territorio para comunidades, autoridades locales e implementación de estrategias de relacionamiento, desarrollando:

  • 664 Jornadas de educación socioambiental dirigidas a comunidad y al personal
  • 1322 Estrategias de atención comunitaria puntos fijos CU, móviles/veredales y PQRS
  • 53% de reducción de veredas no validadoras (53 a 25) de 2024 a 2025
  • 251 Proyectos de inversión social entregados y en ejecución



Predial
La disminución de torres liberadas obedece a la necesidad de nueva gestión predial, como consecuencia de la modificación del trazado en la variante 74N – 76N en Tabio y el ajuste para reforma a la demanda de la torre 140NN* en Chocontá.



Líneas

✓ Se finaliza tendido tiros 10, 11 y 12, se avanza en tendido tiro 13. Continua obra civil y montaje en 9 sitios de torre.



Gerencia

✓ Se realiza el seguimiento detallado semanal en sitio a la ejecución de SE Norte.
Se trabaja en conjunto con ejecutor de línea para articular el avance esperado de la línea.




Subestaciones

  • San Luis (Chivor II) & Bacatá
    Finalizadas las obras viables de ejecución a la fecha. Activos actualmente en proceso de conservación en articulación con la Dirección Operación y Mantenimiento y CSC (G. Infraestructura) hasta la llegada de las líneas de transmisión

  • SE Norte y Chivor
    Jul/26 inició movimiento de tierras.


RETRASOS EN LA LÍNEA DE TIEMPO PROYECTO CHIVOR – NORTE 230KV



>> Demanda condicionada: Sabana Norte de Bogotá, consulte aquí



Anexos

Informe actual julio 2026



Prospectiva de la demanda de energía eléctrica en Bogotá



Informes anteriores

Avance Ejecutivo PYs Chivor II Norte _Dic_2025 V1_Regulación.pdf Ver resumen IA

Avance Ejecutivo PYs Chivor II Norte_Nov_2025 V2_Regulación.pdf Ver resumen IA
