Informe septiembre 2026
EIA: Estudio de Impacto Ambiental FOPO: Fecha Oficial de Puesta en Operación FEPO: Fecha Estimada de Puesta en Operación MONC: Mano de Obra no Calificada CPMC: Control, Protección, Medida y Comunicaciones *2do Cto: Segundo Circuito DANCP Agencia : Dirección Nacional de Consulta Previa

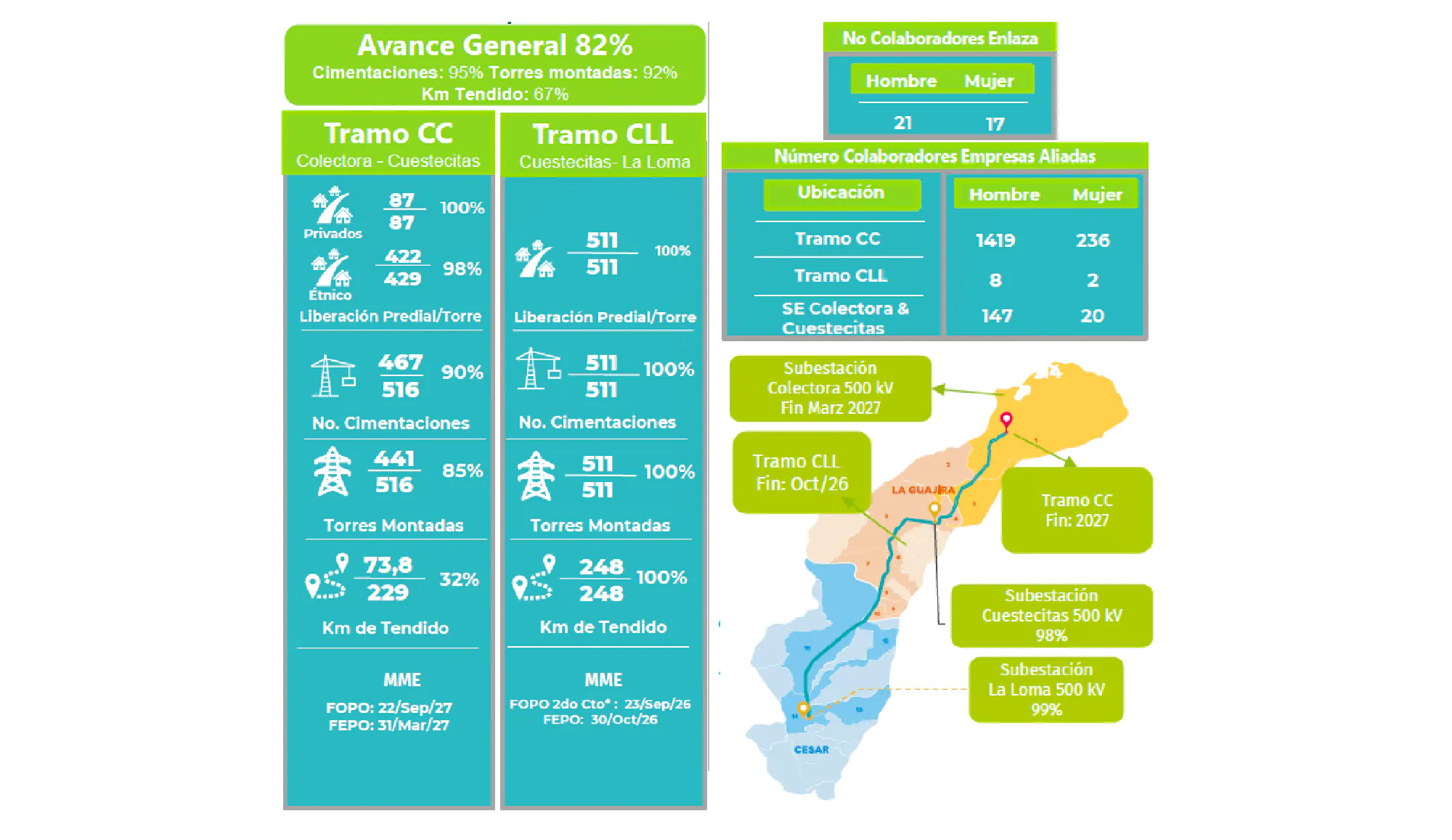

Avance Subestaciones
SE LOMA
- Energización prevista con las líneas La Loma – Cuestecitas
SE CUESTECITAS
- Avance a la fecha 98%.
- Pruebas esquema suplementario ISA. Consignaciones programadas para 17-18/Oct sujeta a aprobación de XM
- Ejecución del protocolo de energización , programadas 30/Oct pendiente confirmación de la consignación y aprobación Xm.
SE COLECTORA
- Montaje GIS (armado): 100%, Montaje AIS 100%.
- Avance obra civil 95%. Avanza obras civiles finales en edificaciones.
Gestión Social
- En total 245 comunidades certificadas a sept/26 en tramo colectora-cuestecitas
- Finalizaron 375 de 393 proyectos de compensaciones equivalente al 95% de avance.
- Se han cerrado 90 proyectos de inversión voluntaria entre los dos tramos.
Gestión de Comunidades certificadas:
| Tramo | Comunidades Certificadas y protocolizadas – EIA | Comunidades Certificadas – Posterior Licencia Ambiental | Comunidades Protocolizadas | Total |
| CLL | 15 | 1 | 1 | 16 |
| CC | 223 | 22* | 17 | 245 |
| Total | 238 | 23 | 18 | 261 |
En el mes de septiembre se logra la protocolización de la comunidad Pulowi / Se desiste del recurso de apelación de la comunidad Joutaliwasou / Continua pendiente respuesta recurso apelación de Manatshi Makuira.
Gestión Predial tramo CC
Tramo Privado: a pesar de contar con liberación predial (escritura o auto de ingreso), los propietarios y/o ocupantes no han permitido el ingreso efectivo en 1 predios con 4 sitios de torre.
Tramo Étnico: 7 sitios de torres sin ingreso efectivo dado que comunidades con acuerdos de uso ya concertados, presentan un traslape territorial con comunidades con las que aún no se ha formalizado dicho acuerdo.
Gestión Ambiental
- Colectora CC: Finalización monitoreos de calidad del aire, fauna y fauna y flora en áreas de translocación atención de oralidad de seguimiento ambiental con ANLA
- Colectora CLL: Seguimiento cierre de proyecto
Puntos de Atención (7 nuevas comunidades con posible consulta previa)
- Se mantiene alerta por incremento en los bloqueos que afectan la continuidad de las obras en CC, 143 bloqueos (2025-2026).
- Ejecutadas 7 visitas de verificación por DANCP en 2026 aun sin pronunciamiento (Potrerito, Karralupalen, Tulapain, Woliwa, Maikikat y Kasiporchi, las 3 últimas en jul/26 y Toutoliwou sept/26 (vía judicial))
- Pendiente 1 vista de verificación por DANCP a la comunidad Cholosirra por conflicto interno de representatividad no inicia
Personal en Obra: Actualmente se cuenta con 1.832 colaboradores de empresas aliadas y 38 de Enlaza en los diferentes frentes de trabajo
