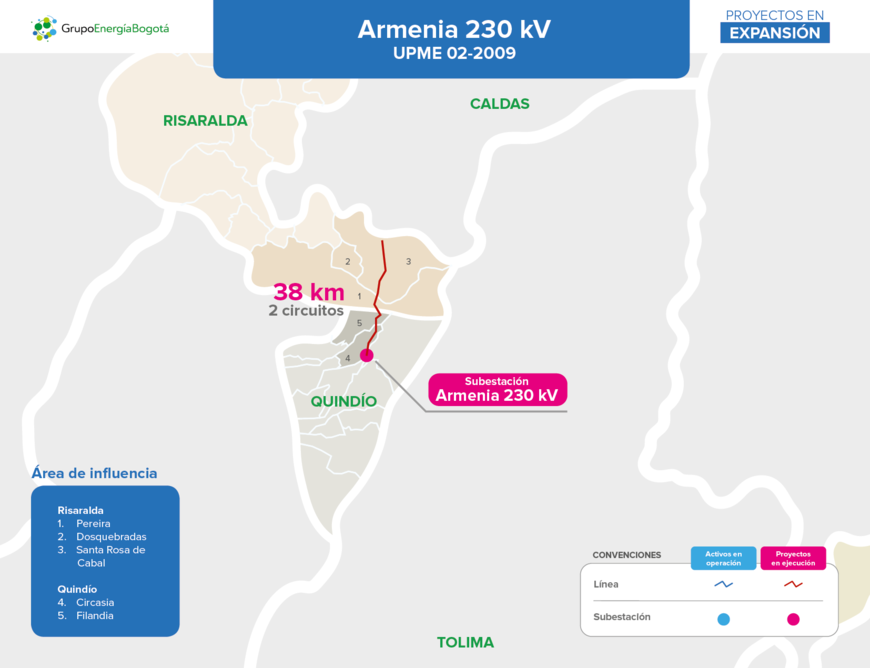

Armenia 230kV (UPME 02 – 2009) – Quindío y Risaralda

Armenia 230kV (UPME 02 – 2009) – Quindío y Risaralda

Cartillas convenio entre Grupo Energía Bogotá y CRQ

El Grupo Energía Bogotá, en el marco del Proyecto Armenia UPME 02-2009, firmó un convenio de cooperación especial con la Corporación Autónoma Regional del Quindío (CRQ), el cual tuvo como objetivo desarrollar algunas líneas de acción estipuladas en el plan de manejo del Distrito de Conservación de Suelos Barbas Bremen, una de las naturales más importantes de la región.

Dentro de las actividades ejecutadas en el marco de este convenio, se diseñó una estrategia para dar a conocer a las comunidades la importancia del Distrito de Conservación de Suelos Barbas Bremen, a partir de la construcción de 3 cartillas sobre conservación de humedales, el plan de manejo ambiental del distrito y el resumen de la alianza entre elGrupo Energía Bogotá y la CRQ.

  • PLAN DE MANEJO DEL DISTRITO DE CONSERVACIÓN DE SUELOS BARBAS BREMEN DEPARTAMENTO DEL QUINDIO (MUNICIPIOS DE FILANDIA Y CIRCASIA)
  • PLAN ESTRATÉGICO Y DE CONSERVACIÓN DE HUMEDALES DISTRITO DE CONSERVACIÓN DE SUELOS BARBAS BREMEN
  • PROYECTO DE COMPENSACIÓN GRUPO ENERGÍA BOGOTÁ CONVENIO 100695 GEB – CRQ (Linkear documento “Resumen convenio”)

Documentos

Galería


Imagen77

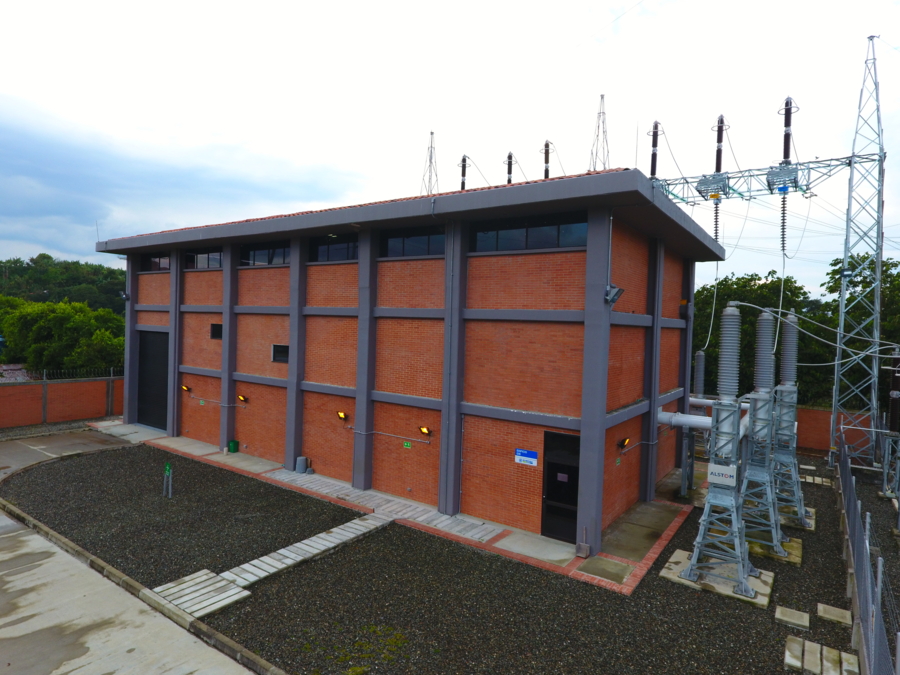

Imagen 79

barbas-bremen

barbas-bremen-2.

barbas-bremen-3.

barbas-bremen-4

barbas-bremen-5.

barbas-bremen-6.

barbas-bremen-7.

barbas-bremen-8.

barbas-bremen-9.

barbas-bremen-10.

dscn6675.

img_2231.

img_2257.

img_2270.

Videos

Timeline

  • 2012

    Adjudicación del Proyecto al GEB. UPME

    14 de febrero 2012

  • 2014

    Licencia Ambiental. ANLA

    05 de junio 2014

  • 2014

    Inicio de la construción

    Agosto 2014

  • 2015

    Suspensión de actividades de construcción

    Octubre 2015

  • 2016

    Reinicio de construcción

    Octubre 2016

  • 2016

    Suspensión de construcción

    30 de noviembre 2016

  • 2017

    Reinicio de construcción

    28 de marzo 2017

  • 2017

    Tendido de cables

    06 de septiembre 2017

  • 2018

    Fecha oficial puesta en Operación

    07 noviembre 2018

  • 2018

    Accidente torre 78

    octubre 2018

  • 2018

    Finalización de actividades Construcción*

    26 de julio 2018
